Postavljanje cijevi bez kanala: značajke ove moderne i

08-10-2018
Cijevi

Polaganje cijevi bez kanala je zajednički naziv za sva slična djela koja se izvode zatvorenom metodom. Ove tehnologije su više obećavajuće i poželjnije od otvorenih stilskih metoda mnogo je ekonomičniji.

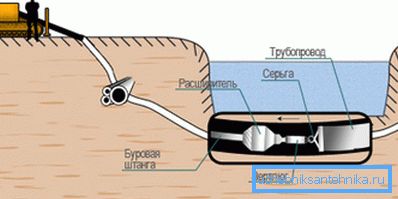

Slika prikazuje shematski prikaz HDD metode.

Značajke metoda polaganja zatvorenih cijevi

Metode polaganja zatvorenih cijevi.

Sljedeće tehnologije pripadaju zatvorenim vrstama polaganja.

  1. HDD - vodoravno usmjereno bušenje.
  2. Mikro tuneliranje.
  3. Stisnute metalne kutije.
  4. Bušenje uz pomoć bušenja.
  5. Metoda probijanja.

Razgovarat ćemo o prvom od njih detaljnije.

HDD metoda

Drilling rig

Ova je metoda najopćenitija i pogodna za zatvoreno polaganje različitih inženjerskih mreža. Može se koristiti za postavljanje cijevi od polietilena, čelika i lijevanog željeza s presjekom od 63/1000 mm, na dubinama do 25 m (saznajte ovdje kako se kabel položi samostalno u cijevi različitih tipova).

Obratite pažnju! Duljina takvih podzemnih dionica može doseći 1,2 km. Ovisi o cijevima koje treba vući. Za implementaciju rada određene metode, kao pravilo, odabire se na gradilištu.

Obavezno napraviti radne crteže, jer Većina zatvorenih tehnologija je međusobno zamjenjiva.

Polaganje cijevi bez kanala prikladno je za transport plina i raznih tekućina.

Uz pomoć svoje pomoći povlače:

  • električni kabeli;
  • vodoopskrba;
  • plinovod;
  • naftovod;
  • kanalizacijski sustav;
  • komunikacijskih kabela i drugih mreža.

Primijenjeni strojevi i oprema

Glavni alat za primjenu metode HDD-a su bušilice.

Kao dodatna tehnika se koriste:

  • graditelji cjevovoda;
  • sustavi lokacije;
  • strujni generatori;
  • miješanje i mort čvorova;
  • strojevi za zavarivanje;
  • automatski manipulatori za isporuku opreme za bušenje;
  • motorne pumpe itd.

Prednosti načina bez kanala

Metoda omogućuje ne uništiti krajolik i infrastrukturu web mjesta.
  1. Opseg zemljanih radova značajno se smanjuje.
  2. Trošak izgradnje može se smanjiti na 30%. Uključujući i zahvaljujući sudjelovanju manjeg broja radnika i posebne opreme.
  3. Razdoblje gradnje može se smanjiti za 15/20 puta.
  4. Pejzaž, uključujući uređenje stranice, ostaje nepromijenjen.
  5. Sačuvana je površina ceste.
  6. Mogućnost polaganja cijevi ispod linija podzemne željeznice i vodova, plitkih rezervoara, naftovoda i plinovoda, u labavom tlu i stijenama. Možete izbušiti bušotine i pod zonama za zaštitu okoliša, izgradnju zemljišta koja je zabranjena.
  7. Korištenje instalacija za HDD uvelike pojednostavljuje postupak i smanjuje vrijeme za dobivanje dozvola i dokumentaciju za mirenje za provedbu radova.
  8. Upotrebom metode uklanja blokiranje ulica ili blokira promet.

Tehnologija radi

Shema polaganja cjevovoda.

Polaganje cjevovoda pomoću HDD-a uključuje sljedeće faze rada.

  1. Geodetsko proučavanje mjesta i određivanje svojstava tla. Kao što je potrebno u problematičnim područjima bušenih rupa.
  2. Projektiranje uključuje izračun putanje bušenja, pripremu potrebne dokumentacije, koordinaciju u relevantnim slučajevima.
  3. Izravna priprema za rad: iskopavanje polaznih i pripremnih jama, isporuka opreme za bušenje na gradilište, dovodeći ga u radno stanje.
  4. Bušenje pilot kanala.
  5. Povećajte njegov promjer.
  6. Polaganje cijevi
  7. Završetak građevinskih radova.

Priprema bušenja

  1. U ovoj fazi prikupljaju se i proučavaju svi podaci o svojstvima tla na gradilištu. Uzimaju se u obzir sastav tla, njegova svojstva, prisutnost i dubina podzemnih voda i podzemnih komunalnih poduzeća.
  2. Kako bi se odabrala optimalno odgovarajuća oprema i tehnologija, provodi se ispitivanje tla.
  3. Nakon projektiranja, rad bi trebao biti koordiniran i trebalo bi se dobiti dozvole za polaganje cjevovoda u ovom odjeljku.

Ispitaj dobro

Dobro bušenje.

Uputa upozorava da polaganje mreže treba započeti stvaranjem pilot bušotine.

  1. U tu svrhu koriste se specijalna oprema i alati za bušenje vodoravnih bušotina. Stroj je opremljen glavom za bušenje s radijatorom.
  2. Kombinira se s bušilicom. Promjena smjera i položaja obavlja sami operater stroja. Bum je čelična cijev koja ima duljinu do 3 m i presjek od 60/80 mm.
  3. Dok glava ulazi duboko u stijenu, šipke se međusobno zavrnu.. Tako do dostizanja duljine konstrukcije bušotine.

Obratite pažnju! Glavni zadatak ove faze rada je izbušiti dobro točno na putu definiranom projektom. Odstupanja od toga su neprihvatljiva.

  1. Takav bušenje se također naziva smjera.. Njen tečaj može se lako i lako kontrolirati. Radni proces se prati zbog senzora montiranog na glavi bušilice, koja šalje signale na posebni lokator.
  2. Ako se na monitoru pojave podaci o odstupanju od tečaja dizajna, operator ga vraća na željenu putanju s nekoliko pomaka.
  3. jer pri korištenju HDD-a, uništavaju se slojevi tla i stijena, kako bi se spriječilo urušavanje, propadanje bušotine i moguće neuspjehe opreme, ojačani su zidovi kanala. U tu svrhu koristi se poseban blato (bentonit).

Proširenje kanala

Proširenje promjera kanala.
  1. Zatim pilot bušotina se proširuje na željenu veličinu. Za to se upotrebljavaju punila.
  2. Alat se izvlači iz izlaznog kraja kanala na njegov početak. Tijekom rada, rotira oko svoje osi i smanjuje stijenu, čime se povećava promjer bušotine.
  3. Kako bi se cijevi mogla protezati kroz bušotinu bez problema, veličina kanala mora biti 35/50 posto veća od promjera.
  4. Ako je namijenjeno ugradnju cjevovoda s velikim promjerom, bušotina se širi, dosljedno povlačeći kroz njega 2/3 ekstendera. Presjek svake od njih je veći od prethodnog. U nekim se slučajevima koristi kalibrator.

Polaganje cjevovoda

Povlačenje cijevi.
  1. Drilling rigs se koriste ne samo za stvaranje vodoravnih bušotina, već i postavljanje cjevovoda u način vučenja.
  2. Iz stražnje strane kanala prema stroju, alat za ekspanziju ponovno se povuče. U toj se fazi pričvršćuje cjevčica, kao i držač za njegovo povlačenje.
  3. Pomicanje u smjeru jedinice bušenja, ekspander povlači cijev duž kanala.
  4. Proces prati operater. U njemu se prati broj bušotina odabranih iz bušotine. To omogućava dobivanje informacija o cjevovodu koja vuče kroz kanal.

Završna faza

  1. Kada je završeno polaganje cijevi, stručnjaci provjeravaju kvalitetu stvorene mreže, uspoređuju rezultat s projektnom dokumentacijom i isporučuju objekt kupcu.
  2. Prenosi grupu za radnu izvedbu gotovog cjevovoda. Stručnjaci daju kupcu svu potrebnu dokumentaciju. To jamči održavanje objekta.

Obratite pažnju! Tehnički dokumenti o instaliranom cjevovodu moraju nužno uključiti detaljan plan mreže podzemne inženjerstva, s obzirom na teren. Potrebno je, uključujući kada se vrši zamjena cijevi bez kanala.

zaključak

Polaganje HDD metala bez kanala je moderan i high-tech način. Omogućava vam vrlo brzu ugradnju inženjerskih mreža, uz trošenje relativno malih financijskih sredstava (vidi i članak Postavljanje kanalizacijskih cijevi u kući: korak-po-korak vodič o uređenju kanalizacijskog sustava).

Videozapis u ovom članku pružit će vam priliku da pročitate više informacija.
