U kojem trenutku završava sezona grijanja i koji su događaji

23-08-2018
Grijanje

Kada završava sezona grijanja u kućama s centralnim grijanjem? Može li bilo koji čimbenik pomaknuti kraj sezone do ranijih ili kasnih brojeva? Koje aktivnosti prati kraj sezone grijanja i priprema za sljedeću? Pokušajmo odgovoriti na ta pitanja.

Kada prestane grijanje? Otkrijmo.

O datumima

Dakle, što je početak i kraj grijanja?

Zakonodavni zahtjevi

Odgovori se mogu naći u Rezoluciji Vlade Ruske Federacije broj 307 Pravila za pružanje javnih usluga građanima.

  1. Ako u kući postoji autonomni sustav grijanja, datumi završetka i početka sezone grijanja određuju vlasnici objekta.

Razjasnimo: u ovom slučaju plaćaju stvarnu potrošnju energije ili električne energije. Jednostavno rečeno, vlasnici stanova suočeni su s izborom: zagrijati ih i platiti, ili uštedjeti po cijenu neke neugodnosti.

  1. Za DH sustave trajanje sezone vezano je za prosječnu dnevnu temperaturu. Početak grijanja vrši se kada je prosječna dnevna temperatura pet dana za +8 stupnjeva niža; kako bi se završila sezona grijanja daje se kada se zrak zagrijava do iste +8 tijekom petodnevnog razdoblja.
Glavni kriterij je vanjska temperatura. Nakon što dosegne +8, grijanje se isključuje.

U međuvremenu u stvarnom svijetu

Rezolucije su uredbe, ali u stvarnosti mnogo je prikladnije rješavati određene datume unaprijed poznate. Postoji nekoliko razloga za to.

Dajemo najočitije.

  • CHP i grijanje kako bi se grijanje dovelo do određenog načina rada; u poštenju, potrebno je stvoriti razliku između povratnih i opskrbnih cjevovoda. Ljeti je odsutan ili minimalan; zimi, u mreži za grijanje, tlak se održava u području od 6-7 kgf / cm2 pri opskrbi i 3-4 kgf / cm2 na povratnoj liniji. Stvaranje diferencijalne vrijednosti i, što je najvažnije, zagrijavanje rashladne tekućine zahtijeva određene izvore energije i traje dosta vremena: volumen vode na putovima prosječnog grada je tisuće kubičnih metara. Jednostavno je nerealno provesti pripreme za puštanje u roku od pola sata nakon što izvjestitelji predviđaju.
  • Ovisno o završetku sezone grijanja i početku novog, planira se radni nalog osoblja službi za pružanje usluga. Oba događaja prate oštar porast nesreća. Što točno ne uspije?
    • Za vrijeme puštanja u rad tipični su poplave stanova kroz otvorene slavine za ispiranje i odvojene cijevi od rastavljenih radijatora.

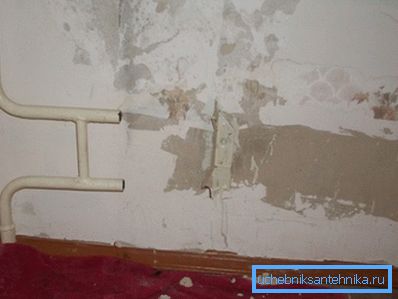

    Pogodite što se događa kada započne grijanje?
      • Zamjena grijača vlastitim rukama znači neizbježni i brojni propuštanje navojnih, spojnih i zavarenih spojeva. Jao, riječ crimping je upravo nepoznata većini ljudi.
      • Konačno, od trenutka službene obavijesti stanovnika o početku grijanja započinju pritužbe kod hladnih grijača. Negdje nema stanovnika gornjih katova u čijim se stanovima nalazi Mayevskyova dizalica; negdje jednostavno ne znaju kako koristiti.
      • Završetak sezone grijanja popraćen je masivnim nastupom propuštanja između dijelova radijatorskih valjaka. Hlađenje, dijelovi malo smanjuju svoje linearne dimenzije; Brtve Paronit koje su potpuno izgubile elastičnost tijekom dugogodišnjeg rada nisu u mogućnosti držati vodu.

      Budući da postoji značajna količina posla za bravara, a istodobno i majstori i inženjeri mjesta koji trebaju izraditi akte za svaki incident, sasvim je logično oblikovati raspored godišnjih odmora tako da svi zaposlenici budu na snazi ​​po ključnim datumima. Slažem se - teško je to učiniti, ne znajući unaprijed koliko dugo će grijana sezona trajati.

      Tim bravara i obrtnika spreman je ići.

      Zato je u praksi slika nešto drugačija od one propisane zakonom.

      • Naredba na kraju sezone grijanja i početak grijanja daje se svake godine istoga dana. Dakle, na Khabarovskom teritoriju, gdje je autor morao raditi, grijanje je počelo od 1. do 5. listopada; Odluka o završetku sezone došla je od vodstva KTS-a (Komunalni grijanje) 15. svibnja.
      • U slučaju ozbiljnih odstupanja temperature od uobičajene za ovu sezonu, datumi se mogu pomaknuti za tjedan dana ili više. U pravilu, obavijesti o datumu početka ili završetka sezone dolaze iz prognozera vremena nekoliko dana prije procijenjenog datuma.

      mjere

      Grijanje

      Što se događa nakon što je stambena organizacija dobila odluku o završetku sezone grijanja od roditeljske organizacije?

      mjeriti akcije
      Zaustavljanje grijanja Kućišta ventila za dovod i povratak potpuno se preklapaju. Sustav za grijanje ostaje pun cijelo ljeto; kada je potrebno popraviti, ispušta se kroz ustave i ponovno napuni vodom nakon završetka rada
      Prebacivanje PTV-a U kućama bez cirkulacijskih vrpci, opskrba toplom vodom se prebacuje na dovodnu cijev. U lift čvorovima s cirkulirajućim toplovodnim vodama prelazi u cirkulaciju iz hrane za povratak

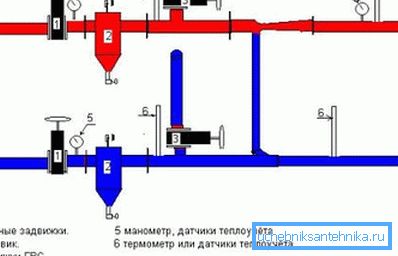

      Oba ventila za zatvaranje 4 i donji ventil 3 su zatvoreni, a gornji ventil broj 3 je otvoren.

      Temperatura ispitivanja

      U proljeće, kada završava sezona grijanja (ili neposredno prije njegova završetka), baterije u stanovima posebno su topline. Budući da su ulice u ovom trenutku prilično tople, toplina, naravno, uzrokuje snažne i sasvim nedvosmislene osjećaje među vlasnicima kuće.

      Suprotno popularnom uvjerenju, ovo nije glupo, a ne rasipano. Početkom svibnja provode se testovi sustava grijanja za temperaturu. Tako se u sustavima grijanja i kućišta identificiraju svi potencijalni problemi povezani s spaljivanjem organskih brtvila i toplinskom ekspanzijom elemenata cjevovoda.

      Bit testa je jednostavan i jasan: s konstantnim tlakom, temperatura polaza raste na maksimalno 130-150 stupnjeva.

      Pravila pripreme za ispitivanje temperature nisu teška: topla voda se potpuno isključuje; grijanje radi normalno.

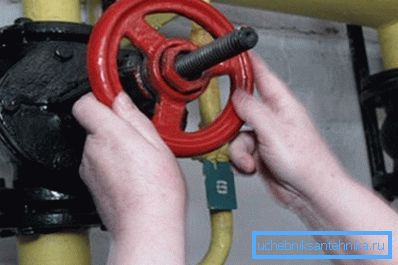

      Topla voda u trenutku ispitivanja je isključena.

      Ispitivanja gustoće

      Nekoliko vremena nakon datuma završetka sezone grijanja provodi se još jedan test - za gustoću. Ispitivane su samo mreže za grijanje; tlak u njima izlazi iz standardnog 6-7 do 10-12 kgf / cm2 na oba navoja. Istodobno se temperatura nosača topline smanjuje na ulicu.

      Zašto je to nužno? Tako da u trenutku kada popravak rute ne dovodi do odmrzavanja kuća i ulaza, prepoznaju sve slabe točke cjevovoda i organiziraju njihovo pravodobno popravljanje.

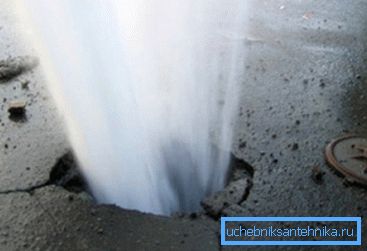

      Rush staze tijekom testiranja gustoće.

      Evo upute za provođenje ispitivanja gustoće radnika u stambenim uslugama.

      mjeriti akcije
      Onemogućavanje čvora dizala s ceste Ulazni ventili u sklopu dizala preklapaju se. Istodobno se zagrijava i PTV, tako da hladna voda koja ulazi u sustav PTV kroz mješalice u stanovima ne poplavi prostorije dizala kroz ispuštanja
      Ponovo postavite organizaciju Upravljački ventili 1-2 otvoreni su u sklopu dizala

      Kako bi se pojasnio: posljednja stavka je neophodna, tako da kada se ventili za zatvaranje zatvore, tlak od 10-12 atmosfera ne uništava sustav grijanja. Voda je gotovo neuništiva, a za rast tlaka u zatvorenom krugu potrebno je vrlo malo.

      Rok za testiranje ovisi prije svega o prisutnosti ili odsutnosti nesreća. U pravilu, traju od dana do dva.

      pranje

      Drugi događaj koji se dogodi nakon zaustavljanja grijanja ili kratko prije nego što ispire sustav grijanja kod kuće.

      Najčešće se provodi hidropneumatskom metodom:

      1. Sustav grijanja se pokreće u kanalizaciju. Kada je ventil za napajanje otvoren i povratni ventil zatvoren na povratnoj cijevi, otvara se resetter.
      2. Komprimirani zrak se ubrizgava u protok kroz upravljački ventil.
      3. Nakon nekoliko sati, smjer kretanja pulpe je obrnuto.

      Rezultati ispiranja procjenjuju predstavnik toplinskih mreža. U pravilu, procjena se svodi na provjeru sadržaja radijatora za pristup i grijanje stanova: donji gluhi utikači su odvojeni od njih.

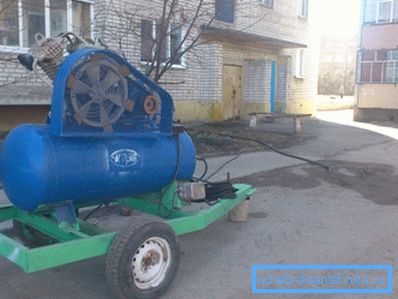

      Kompresor za hidropneumatsko ispiranje.

      Provjera ventila

      Plan aktivnosti za pripremu sezone grijanja uključuje:

      1. Provjeravanje ventila za zatvaranje čvorova dizala.
      2. Revizija statusa dizala s mlaznicama i (ako je potrebno) njihovu varenje, dosadu ili zamjenu.

      Revizija ventila i pribora popraćena je popravkom i (u slučaju nedostupnosti) zamjene. Budući da je cijena ventila dovoljno visoka, pokušavaju se popraviti - zavariti istrošene klinove i mljeti obraze. Priprema jednog ventila za rad može potrajati do pola radnog dana.

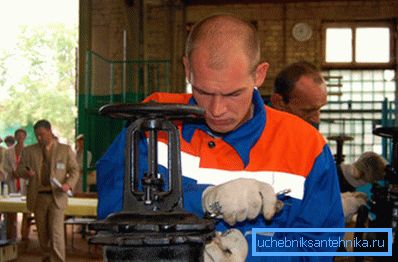

      Na fotografiji - revizija ventila na postolju.

      Nije važno koliko dugo traje samo popravak: predstavnik grijane mreže može biti pozvan da pregleda bilo koji dan prije početka sljedeće sezone. Provjera statusa ventila i pribora je izuzetno jednostavna: nakon što su svi ventili u sklopu zatvoreni, voda ne bi trebala proći kroz otvoreni upravljački ventil.

      Za provjeru, dovoljno je zatvoriti sve ventile i otvoriti bilo koji upravljački ventil.

      Na temelju provjere izradit će se čin spremnosti pretplatnika, nakon čega se kući daje putovnica za spremnost za sljedeću sezonu.

      zaključak

      Nadamo se da će naš materijal moći odgovoriti na pitanja koja čitatelj akumulira na rasporedu centralnog grijanja. Kao i obično, video pridružen članku sadrži dodatne tematske materijale. Sretno!
