Kavani za vodovod: norme, zahtjevi, značajke rada

15-08-2018
Opskrba vodom

Jarak za vodoopskrbni sustav je poseban tip razvoja tla potreban za polaganje komunalnih poduzeća - cijevi za transport pitke vode. Unatoč izglednoj jednostavnosti ovog zadatka, prilikom obavljanja posla potrebno je slijediti niz pravila i propisa.

Želimo razgovarati o ovim pravilima i pomoći vam da shvatite kako ispravno kopati rov ispod vodovodne cijevi.

Trošak kopanja rova ​​ispod vodoopskrbe često prisiljava vlasnike mjesta da sami rade.

Polaganje cjevovoda

Stvarni načini

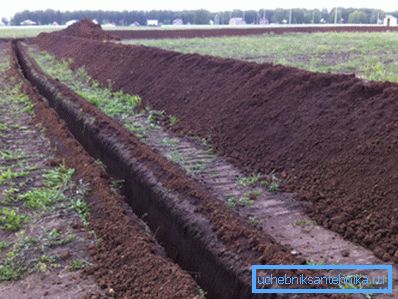

Na slici je najčešća metoda postavljanja vodene cijevi pomoću rova.

Suvremene tehnologije gradnje podrazumijevaju dvije glavne metode podzemne polaganja vodovoda:

  1. Postavljanje vodene cijevi u jarak. U ovoj metodi, prije instalacije cjevovoda, obavlja se izrada tla do dubine projektiranja, priprema temelja i jačanje zidova rova. Po završetku polaganja obavlja se punjenje, a površina iznad radnog prostora pročišćava se;
  2. Polaganje vode bez kanala. Ova metoda je progresivna i uključuje bušenje tla između dva tehnološka bunara, nakon čega slijedi polaganje cijevi u dobivenu rupu. Razvoj tla, popunjavanje i uređenje okoliša nisu potrebni u ovom slučaju.

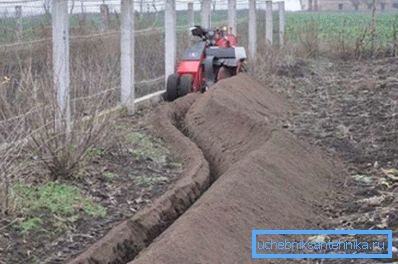

Korištenje lagane moderne tehnologije može značajno ubrzati i olakšati zadatak.

Otvorena (jarak) način polaganja omogućuje vam da se nosite s malim količinama rada vlastitim rukama jednostavnim alatima:

  • lopate
  • otpad,
  • perforator itd.

Dobro je prilagođeno za poljoprivredna gospodarstva, budući da tlo nije prekriveno asfaltom, zgrade su rijetke, praktički nema konkurentne komunikacije i infrastrukture pa će stoga oštećenja i naknadna obnova biti minimalna.

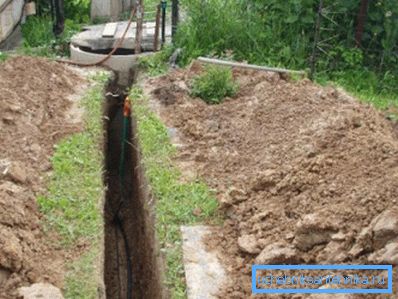

Razvoj otvorenih rovova najprikladniji je za selo.

Zamjena vodovoda, kao i njegova ugradnja bez kanala, zahtijevaju posebnu opremu i obučene radnike. Metoda se temelji na vodoravnom usmjerenom bušenju ili probijanju tla pomoću posebnih savjeta i mlaza vode pod pritiskom.

Izvrsno za urbana područja s gustom građevinom i razvijenom infrastrukturom, gdje otvorena metoda ponekad nije dostupna.

Dovoljno je kopati dvije bušotine na početku i na kraju ravnog dijela.

Obratite pažnju! Za uređenje komunikacija u privatnom sektoru, otvorena metoda je sasvim prihvatljiva. Metoda bez kanala je moguća za prevladavanje autocesta i drugih sličnih prepreka.

Pravila za razvoj rova

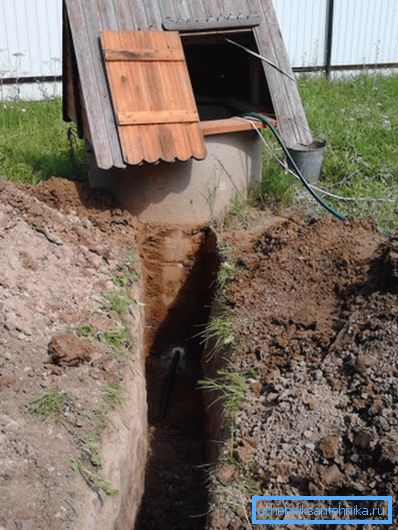

Obično cijev vodi od bušotine ili bušotine.

Dakle, za rad izvan grada, možete koristiti otvorenu metodu polaganja cijevi. Zato nam je potreban rov.

Da biste ga ispravno izgradili, naći ćete upute korisne, gdje smo prikupili osnovne zahtjeve i korisna pojašnjenja o nizu pitanja:

  • Preporučljivo je postaviti jarak na najkraći izravni put. Ako to nije moguće, razbije se u ravne segmente s okretajima od 90 °, ponekad dopuštaju i drugi kutovi zakretanja;
  • Dubina rova ​​je vrlo važna karakteristika. Prema SNiP-u, uzimajući u obzir moguće dinamičke opterećenja, minimalna dubina polaganja mora biti barem jedan metar, ali klimatske prilike naše zemlje nametnu drugačije ograničenje: jarak bi trebao biti oko 30 cm dublje od dubine zamrzavanja tla u vašoj regiji (za srednju zonu - oko 2 - 3 m, za južne regije - 1,2 - 1,3 m);
  • Širina rovova ne smije biti manja od 70 cm pri postavljanju vodovodnih cjevovoda za SNiP, no u praksi se primjenjuju takvi strogi standardi pri radu s profesionalnim uslugama, au vrtu se može voditi promjer cijevi i praktičnost rada. Obično se kopaju do širine lopatice - 45 - 50 cm;
  • Kod polaganja vodoopskrbnih vodova potrebno je pratiti nagib od 0,002 - 0,005 u smjeru bušotine ako u njemu postoji odvodni ventil za isprašivanje sustava u slučaju popravka ili očuvanja zimi;
  • Vodovod i kanalizacija u jednom jaraku ne odgovaraju svim pravilima i propisima. Međutim, ovaj zahtjev se često zanemaruje prilikom korištenja plastičnih cijevi u zaštitnim rukavima. Ne bismo je preporučili;
  • Kabel i vodoopskrbni sustav mogu se postaviti u istu robu pod sljedećim uvjetima: kabel (do 35 kV) položen je u plastičnu cijev iznad vodoopskrbnog sustava, udaljenost između njih je najmanje 25 cm, a iznad kabela najmanje jedan metar tla;
  • Dno rova ​​treba biti zbijeno i narezano, poželjno je da cijev leži na tlu s punim tijelom.
Širina bi trebala biti udobna za rad s minimalnim troškovima rada.

Osim ovih pravila, trebat će vam nekoliko savjeta. Dakle, u sjevernim područjima i srednjoj traci, bolje je pokriti cijev slojem pjene ili mineralne vune. Ponekad se dogode ekstremne mrazove, a ova mjera može vas zaštititi od nesreće.

Prilikom popunjavanja jarka, osobito u početnoj fazi (prvih 25 - 30 cm), blago bacajte zemlju u kut rogova. Izbjegavajte začepljene grudice, cigle, kamenje i ostale teške ostatke, jer bi inače cijev mogla biti oštećena.

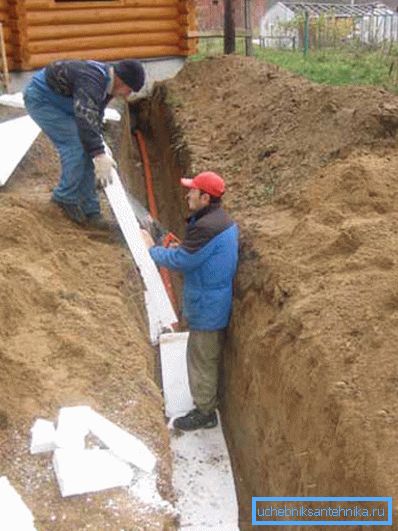

Bolje je zagrijati cijev pjenom.

Obratite pažnju! Zamolite lokalne stanovnike kako iskopati rov ispod vodoopskrbe, možda će vam cijena odgovarati, a možete kontrolirati samo proces. Zemljišta nisu najuzbudljivija stvar za napraviti.

Korištenje tehnologije

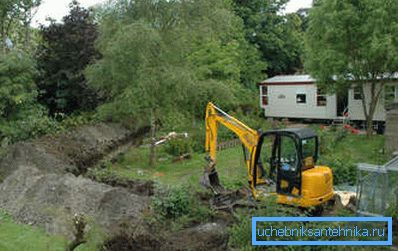

Mini bager je savršen za ovaj zadatak.

Također možete pomoći u primjeni tehnologije. Danas je na građevinskom tržištu dostupna cijela masa svjetlosnih mini bagera, motobota i drugih sličnih dobara. Često najam takvog uređaja nije tako skupo, a posao je obavljen u roku od nekoliko sati, nećete imati vremena ni dosaditi.

Ako na putu postoji cesta ili druga slična prepreka, možete primijeniti metodu bušenja tla. Da bi to učinili, s dvije strane prepreke iskopali su bušotine pola metra duboko ispod dubine brtve, a duljina bušotine trebala bi biti jedna i pol do dva metra. Širina je oko 1 - 1,2 m.

Čelična cijev se izrezuje na odjeljke od po 1 m, na čijim krajevima se rezati nit. Također su potrebne spojke. Konusni vrh izrađen je od jednog komada s čekićem, na čijem je kraju ostavljena mala rupa.

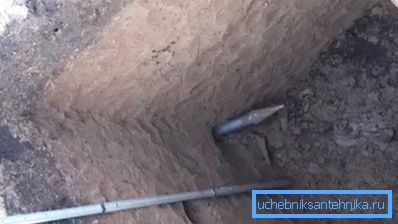

Cone tip za probijanje.

Zatim uzmu pumpu za vodu i stavljaju crijevo u bunar. Zatim se vrh gurne u tlo u smjeru drugog bušotine, na njegov kraj se vrši cijevni dio pomoću spojke, cijev se umetne u cijev i voda se isporučuje.

Na tijelo cijevi pričvršćuje se stezaljka ili ključ, a cijev se gura u zemlju uz pomoć otpadaka (treba napomenuti da s dobrim tlakom vode ide kao satno).

Kada je cijev potpuno unesena, sljedeći segment je pričvršćen na nju i tako dalje dok se mjesto ne probije.

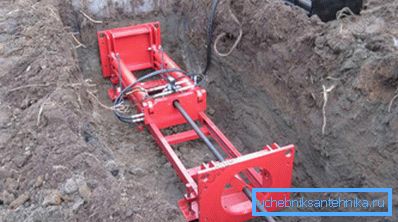

Možete koristiti posebnu opremu.

Obratite pažnju! Da biste prevladali uobičajenu rutu s dvije trake, trebat će nekoliko sati, dok ne morate vratiti asfalt i blokirati kretanje.

zaključak

Skretanje je prihvatljiva metoda za postavljanje vodovoda u ruralnim područjima. Ako poznajete osnovna pravila i propise posla, oni se mogu obavljati samostalno ili pomoću tehnologije. Videozapis u ovom članku pomoći će vam da razumijete neke od nijansi procesa.
