Opskrba vodom iz dobro - mnogo opcija, izaberite prema

06-01-2018
Opskrba vodom

Provedba bilo kojeg sustava vodoopskrbe zahtijeva veliko iskustvo i profesionalnost - od odabira mjesta bušenja do polaganja cjevovoda u kući. Ne zaboravite, elektronički sustav upravljanja i kontrole ometat će se u tom pitanju, što značajno komplicira sheme i njihovu implementaciju.

Također će biti potrebno osigurati sve vrste zaštitnih mehanizama u slučaju izvanrednih situacija, a ovdje nema iskustva, mnogo manje posla.

Organizacija opskrbe vodom iz bušotina u velikoj mjeri ne ovisi o vrsti (slika
Shema s otvorom (slika

Zahtijeva profesionalni pristup

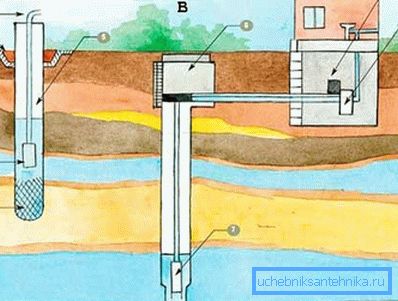

Opća shema vodoopskrbe ne ovisi o vrsti dobro korištene - "na pijesku" (lijevo A) ili "na vapnencu" (desno B) - i prikazana je na slici "A":

  • 1 - mrežni filtar za šupljinu izravno na dnu kućišta, to ne oslobađa potrebe instaliranja cijelog sustava specijaliziranih filtera u kući;
  • 2 - potopna pumpa;
  • 3 - glineno zaključavanje sa slijepim prostorom - štiti i od taline i kišnih voda, te iz vode koja se izvlači iz bušotine kao posljedica prve, glavne i naknadne preventivne pumping;
  • 4 - tzv. Cjevovod-gredica, kao osobitost gornjeg otvora "pijeska";
  • 5 - kućište;
  • 6 - kaisonska komora, već značajka dubokog "dobro na vapnencu", za izjednačavanje tlaka;
  • 7 - pumpa, ako je bušotina artesijski visoki tlak, onda se crpka može zanemariti, ali obično, samo po prvi put korištenja bušotine;
  • 8 - automatski sustav upravljanja s relejom za preopterećenje;
  • 9 - hidroakumulator - nezaobilazni dio bilo kojeg vodoopskrbnog sustava iz bunara.

Izlaz za ventilaciju

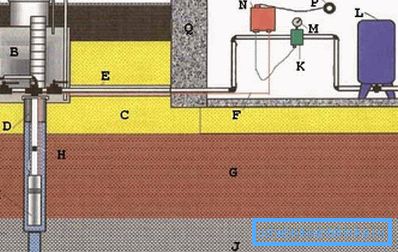

Slika "B" prikazuje vrlo sličnu, ali istodobno savršenu shemu opskrbe vodom u pojedinoj kući - ovdje se koristi ventilacijska utičnica iz kaveza..

Napominjemo da ova shema koristi bitno važnu odvodnju vode kroz cjevovod izvan kuće izravno iz kaveza:

  • A - ventilacija komore za kauzu;
  • B - kavez;
  • C - sloj pijeska;
  • D - sigurnosni kabel svu opremu spuštenu u bušotinu, nemoguće ju je zaboraviti;
  • E - zaštitni slučaj glavnog ulaza u kuću;
  • F - električni kabel za upravljanje crpkom;
Ugradnja vode iz bušotine je nezamisliva bez uporabe više razina filtracije
  • G - glineni sloj;
  • H - ventil za zatvaranje;
  • I - pumpa, primijetili smo da je filtar u ovoj shemi izdignut, dopušten je ako se bušotina dobro pumpa najprije;
  • J je sloj vapnenca;
  • K-tlačna sklopka je obvezatan zaštitni mehanizam koji se može povezati s kanalom za odvod vode izvan kuće, u slučaju povećanja tlaka u slučaju nužde;
  • L-membranski spremnik, obično za kućne uvjete, ima dovoljno spremnika za 60 do 70 litara;
  • M - manometar;
  • N - kontrolna ploča;
  • P - normalna, standardna kućna napajanja u 220 V i 50 Hz.

Dijagram kruga

Napajanje glavnih komponenti sustava je kako slijedi:

  • A - kotao ili bilo koji drugi električni uređaj za grijanje vode iz bunara;
  • B - spremnik za vodu od 40-50 litara, iako je njezin kapacitet stvar svima.
  • Relej C za zaštitu od pada tlaka u oba smjera, kada se tlak naglo ili oštro pada i znatno se povećava;

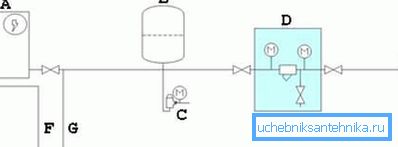

Opskrba vodom daše iz bušotine mora biti praćena stvaranjem osnovnog električnog kruga za spajanje crpke (vidi opis u tekstu)
  • D-filter - obično se nekoliko filtera umetne u sustav, često specijalizirane prirode (za željezo, za tvrdu vodu);
  • E - dio kruga izravno u bunaru;
  • F - izlaz za grijanu vodu;
  • G - izlaz hladne vode.

Realizacija - jedan cilj, načini postizanja različitih

Razmotrimo nekoliko shema za provedbu vodoopskrbe iz kupe kod kuće, koje se razlikuju u korištenju vrlo korisne specifične opreme. Savjetujemo vam da obratite pozornost na ove nijanse.

Zaštita od gubitka vode

Takva zaštita jedan je od najhitnijih zadaća pružanja vode u kuću..

Način implementacije u sljedećem dijagramu:

  • A - dobro, imajte na umu da shema ne ovisi o vrsti dobro savršenog - nesavršenog, vapnenačkog pijeska, iz sloja slobodnog protoka - iz tlačnog kreveta;
  • B - potopna pumpa;
  • C - nepovratni ventil - obavijestiti vrlo važnu žicu koja ide na relej, pruža trenutnu zaštitu u odsustvu vode, čak i bez analiziranja tlaka i prisutnosti vode u cijevima na vrhu;
  • D - razina tla;
  • E - cjevovod;
  • F - hidroakumulator;
Dijagram korištenjem senzora
  • G - grubo filtriranje, također se naziva i spremnik za blato - vrlo kapriciozan element sustava koji se često treba ukloniti za održavanje;
  • H - manometar;
  • I - tlačna sklopka;
  • J - relej za suhu vožnju - ovo je osobitost ove implementacije;
  • K - drugi filtar s izmjenjivim spremnicima s tintom;
Na slici je jedan od modela pumpe za podmazivanje uzdužne hermetičke vrste
  • L - reduktor tlaka;
  • M - standardni napajanje 220/50;
  • N - onda potrošači u obliku sanitarnih objekata i perilica rublja; Jedan od najistaknutijih takvih potrošača je plinski kotao, koji se može spojiti na sljedeći način:

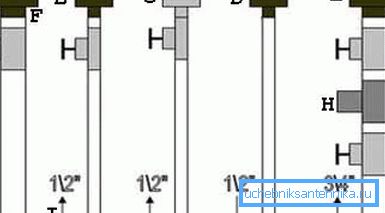

Priključni dijagram dvoklopnog plinskog kotla (vidi opis u tekstu)
  • A - opskrba toplinom;
  • B - vodoopskrba;
  • C - opskrba plinom;
  • D - reverzni kanal vode;
  • E - povratni kanal sustava grijanja;
  • F - američki tip orah;
  • G-kuglasti ventil;
  • H je filtar, obično je dovoljan uređaj za grubo čišćenje;
  • I - strelice označavaju smjer trenutnog medija, brojevi - preporučeni promjeri cjevovoda.

Zagrijavanje i vodonepropusnost

Kada je u pitanju rad s bušotinom, ni u kojem slučaju ne smijemo zaboraviti na niske temperature i veliku vjerojatnost zamrzavanja vode u cijevima. Stoga je potreba za hidroizolacijom i izolacijom (na slici "B" oba zadatka se rješavaju pomoću spremnika - E).

Shema koja postavlja problem zagrijavanja na čelu može biti:

  • A-komorna komora;
  • B - vodonepropusnost;

Dobar savjet! Prilikom izrade vodonepropusnosti savjetujemo vam da slijedite "zlatno" pravilo - trebalo bi se sastojati od nekoliko slojeva. Na primjer, na donjem sloju se nalazi izolacijska žbuka, zatim ventilirani sloj, zatim polietilen na letvi. Obavezno pokrijte polietilen u jednom komadu. Ako to nije moguće, spojite rubove susjednih ploča s vodonepropusnom vrpcom na obje strane.

  • C - izolacija, obično u obliku pjene otpornog na vlagu;
  • D - električni kabel u zaštitnom kućištu;
  • E-brtve, sustav mora biti izuzetno čvrst;
  • F - cjevovodi;
  • G - otvorene su vodom;
  • H - kapica za brtvljenje;
  • I - unutarnja cijev za dizanje vode;
  • J - sigurnosni kabel;
  • K - razina vode u bušotini;

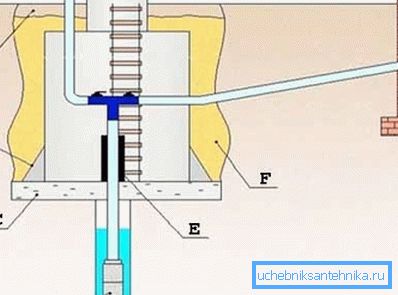

Shema s upotrebom izolacije, vodonepropusnosti i kaveza (vidi opis u tekstu)
  • L - kućište kućišta metala;
  • M - ovaj slučaj je također izrađen od metala, ali se često koristi i plastika;
  • N-povratni ventil;
  • O - potopna pumpa;

Dobar savjet! Podvodne pumpe su dobre u provođenju prve pumpanja bušotine. U budućnosti savjetujemo vam da razmotrite mogućnost ugradnje snažnije površinske pumpe. Njegova je izvedba mnogo veća, a održavanje je mnogo prikladnije. Jedan od nedostataka je cijena, koja je znatno veća od one u kojima se nalaze urne crpke.

  • P - izolacija;
  • Q - sustav električnog grijanja - ovdje se koristi sveobuhvatna zaštita od zamrzavanja;
  • R - temelj zgrade;
  • S - hidraulični akumulator;
  • T - pritisni prekidač;
  • V - elektronička upravljačka ploča;
  • U-izlaz vode za uređaj - potrošači vode u kući;
Bez ozbiljnog proučavanja cjelokupnog sustava cjevovoda i montaže neophodno je.
  • W - sloj glina;
  • X je vapnenac;
  • Y - stupanj zamrzavanja tla - ovu razinu treba odrediti u procesu analize i odabira točke bušenja bušotine;
  • Z - prozračeno pod zemljom, i drugu prednost stvaranja ovakvog temelja.

Obratite pažnju na potrošače u kući

Pa, sada, zbog čega se sva energija razvijala - potrošači vode izvučene iz bušotine.

Preporučujemo ovu shemu kao glavnu prilikom postavljanja vodoopskrbe iz bušotine:

  • 1, 2, 3, 4, 5 - vanjski elementi: pumpa, spojka, kabel, osiguranje, bušotina;
  • 6 - pritisni prekidač;
  • 7 - elektronička upravljačka ploča;
  • 8 - omekšivač vode;
  • 9 - filter, preporučujemo da obratite pažnju na uređaje sa sredstvom za pranje;
  • 10 - još jedan filtar, fino čišćenje s zamjenjivim ulošcima;
  • 11 - kotao;
  • 12 - slavina za vodu;
  • 13 - ventil za zatvaranje;

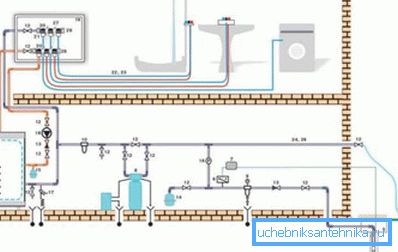

Cijela shema opskrbe vodom iz bušotine - sa strane kuće (vidi opis u tekstu)
  • 14 - hidroakumulator, konstruiran za tlak od 10 bara s volumenom od 50 litara;
  • 15 - hidroakumulator, ali već 25 litara istog tlaka;
  • 16 - mjerač tlaka s slavinom;
  • 17 - sigurnosni sustav kotlova;
  • 18 - unutarnja pumpa;
  • 19 - razvodni ormar;
  • 20 - sakupljač;
  • 21 - veza;
  • 22 - cijev, u danoj shemi 16 na 2;
  • 23 - valoviti zaštitni poklopac;
  • 24 - bakrena cijev s promjerom od 22 mm;
  • 25 - također bakrena cijev, ali promjer - 18 mm;
  • 26 - toplinska izolacija;
  • 27 - zagrade;
  • 28 - poklopac za sakupljač.

Posebno razmišljajući

Prilikom organiziranja vodoopskrbe potrebno je posebno pažljivo obaviti sav posao na bušotini, što će u budućnosti odrediti uspjeh svega.

Raspored uređaja ispod zemlje bit će jednostavan:

  • A - dobro, kućište;
  • B - crpka;
  • C-povratni ventil;
  • D - kabel za osiguranje;
  • E - glava;

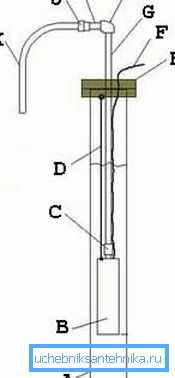

Dijagram priključivanja podvodne crpke (vidi opis u tekstu)
  • F - električni kabel upravljačkom sustavu;
  • G - niskotlačni cjevovod;
  • H je spojni kut niskog tlaka;
  • I - cjevovod;
  • J - orah - američki;
  • K - otišao je u plinovodu od metalne plastike do potrošača.

Prisutnost kauzalne komore nije potrebna kod opremanja bušotine, ali komora je vrlo poželjna ako voda dolazi s dna pod pritiskom.

Savjetujemo vam da izvedete komoru s ventilacijom i iskrcajem izvanrednog odvodnje vode izvan kućnog elektroenergetskog sustava:

  • A - zatrpavanje tla, štoviše, savjetujemo vam da napravite moćan dvorac za glinu kako bi zaštitili odmrznuta i kišnica od padanja, kao i vode nastale nakon pumpanja bušotine;
  • Kabeli B-zavojnice;
  • C - betonska podloga;
Oprema za vodoopskrbu iz bušotine uključuje opremu za postavljanje kauzalne komore (vidi opis u tekstu)
  • D - crpka;
  • E - hidroizolacija;
  • F - posipanje betonskog pijeska komore, preporučeni odnos pijeska i cementa je 5 do 1.

nalazi

Pitanje kako napraviti vodu iz zemlje iz bušotine ima više od jednog rješenja, ali često samo jedan od njih će zadovoljiti vaše specifične radne uvjete.

Bit će potrebno uzeti u obzir mnoge nijanse, od kojih će neke morati imati na umu u fazi projektiranja kuće u cjelini.

  • Stoga, u prvom redu, uputa zahtijeva uključivanje detaljnog plana za davanje vode u kuću u fazi projektiranja prigradskog područja.
  • I, drugo, bit će vrlo teško nositi se s iskusnim integriranim timom graditelja koji će obaviti sve poslove na osnovi ključ u ruke.

Međutim, to će vas uvjeriti i dodatni videozapis u ovom članku, koji preporučujemo da gledamo više od jednom.
