Procijenjena ventilacija: regulatorne reference i uzorci
Što može biti procjena za ugradnju ventilacije? Koje norme potrošnje pomoćnih materijala i troškova čovjekova vremena trebaju temeljiti? Postoje li standardi za te troškove? U našem ćemo članku pokušati odgovoriti na ova pitanja.
Popis radova
Za početak ćemo odlučiti što se radi može biti uključeno u procjenu.
glavni
- Izrada projekta i priprema projektne dokumentacije.
Napomena: Projekt mora biti opravdan računalima koji potvrđuju njegovu izvedbu i nedostatak redundancije u izvedbi projektiranog sustava. Očigledno je da je kupac zainteresiran ne samo u učinkovitosti već i u spremanju vlastitih sredstava.
- Ako je potrebno - rastavljanje starog ventilacijskog sustava, djelomična demontaža pregrade, osovine za bušenje u stropovima.
- Ugradnja zračnih kanala, usisavanja zraka i opskrbe kišobrana i rešetki.
- Ugradnja ventilatora, filtara, grijača, klimatizacijskih sustava i tako dalje
- Zasebna stavka je procjena za puštanje u pogon ventilacije.
pomoćni
Osim stvarne ugradnje i demontaže, izvođač će:
- Prijevoz materijala i opreme.
- Učitavanje i istovar (uključujući korištenje tehnologije čiji se rad plaća zasebno).
- Izgradnja privremenih mjesta, šuma itd.
- U nedostatku u trenutku početka rada stabilna opskrba energijom - isporuka gradilišta s vlastitom proizvodnjom električne energije.
Regulatorni dokumenti
Dva su dokaza korisna prilikom izrade procjene:
- Državne norme procjene elemenata (GESN), odjeljak 20. Omogućavaju procjenu potrebe resursa (isti sati rada, trajanje opreme, broj zakovica itd.).
- Federalni jedinični cjenik (PER), odjeljak 20. To uključuje procjenu troškova svakog rada koji se obavlja tijekom instalacije ili demontaže. Cijene su savjetodavne po prirodi.
Napomena: Uz PFR postoje i teritorijske jedinice (TER), koje su prilagođene specifičnim lokalnim uvjetima (logistika, uvjeti na cesti, sezonske temperature itd.). Kao opravdanje za proračun može se koristiti kao FER i TER.
Dajemo kratke izvatke iz oba dokumenta.

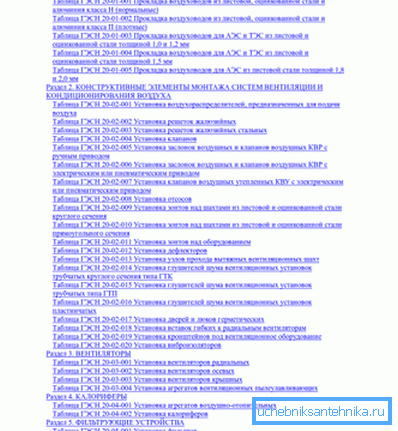

GESN
Prema ovom dokumentu potrebni su sljedeći resursi za postavljanje zračnog kanala ukupne površine zida od 100 m2 s debljinom stjenke od 0,5 mm i promjera do 200 mm:
vrsta | Broj |
Radno vrijeme | 167,86 sati rada |
Troškovi rada machinists | 1,3 sati rada |
Ručno vrijeme rada vitla s snagom vuče do 2 tone | 0,39 strojnih sati |
Radno vrijeme rada zavarivača | 1,79 sati automobila |
Radno vrijeme kamiona s kapacitetom dizanja do 5 tona | 0,78 strojnih sati |
Trajanje dizalice s kapacitetom do 10 tona | 0,52 strojnog sata |
Potrošnja metala za zidove kanala | 100 m2 |
Potrošnja građevinskih vijaka, podizača i matica | 0,015 t |
Potrošnja elektrode za zavarivanje | 0,00045 t |
Brtvljenje mastične potrošnje | 0,00501 t |
Potrošnja azbestnog kabela | 0,00089 t |
Potrošnja gumene brtve | 8 kg |

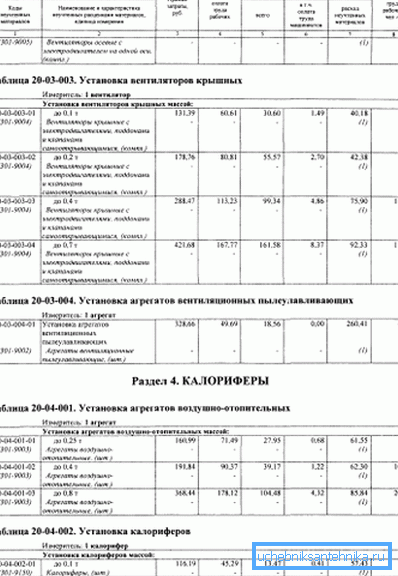

FER
No, procijenjeni troškovi, na temelju kojih se sastavlja lokalna procjena za prozračivanje, potječu iz federalnih jedinica za 2001. godinu. Ista zračna cijev s debljinom stjenke od 0,5 mm, s površinom od 100 m2 i promjerom do 200 mm poslužit će kao model.
Kategorija troškova | Vrijednost i jedinice |
Ukupni izravni troškovi | 2050, 56 rubalja |
Naknada radnika | 1467 rubalja |
Rad stroja | 134,14 rubalja |
Naknada strojara | 7,02 rubalja |
Troškovi za nestalih materijala | 449,2 rubalja |
Razjasniti: materijali uključeni u projekt su zasebna stavka izdataka. Nerazvrstani materijali su, na primjer, zamjena maske za zavarivač s slučajnim slomljenim staklom ili prekinutim prirubnicom podesivog ključa tijekom spojnice. Budući da se većina instalacijskih radova obavlja ručno, uz pomoć ručnih alata, ljudski faktor bit će glavna stavka neprijavljenih troškova.
uzorak
Nadamo se da su upute za proračun u općim uvjetima razumljive čitatelju. Sada ispitajte uzorak. Primjer je procjena ventilacijske naprave koju je sastavila moskovska tvrtka Smeta-Moskva; zbog ograničenog opsega našeg materijala, predstavljamo samo kratki izvod iz teksta.
Broj mjesta | Opravdanje (kod i broj regulatornog dokumenta) | Stavka izdataka | Broj | Ukupni trošak plaćanja, rublje | Trošak rada strojeva, rubalja | Trošak rada radnika, radno vrijeme |
1 | TER 20-06-002-01 | Ugradnja tipičnih opskrbnih komora kapaciteta do 10.000 m3 / sat bez sustava navodnjavanja | 1 | 1.045,98 | 155,29 | 50.27 |
2 | TER 20-03-001-02 | Ugradnja radijalnog ventilatora težine do 0,12 tona | 1 | 180,28 | 21 | 10.35 |
3 | TER 20-02-019-01 | Ugradnja nosača ventilacijske opreme (100 kg proizvoda) | 0,08 | 1.316,68 | 16.05 | 0.55 |
4 | TER 20-02-003-10 | Ugradnja rešetkastih rešetaka s regulacijom ventila od čelika 150x150 mm | 15 | 36,1 | 8.38 | 18,45 |
5 | TER 20-01-001-02 | Postavljanje aluminijskih ili pocinčanih kanala za zrak s debljinom od 0,5 mm i opsegom do 600 mm (100 m2 površine) | 0025 | 3.123,92 | 216 | 4.83 |
6 | TER 20-01-001-03 | Postavljanje aluminijskih ili pocinčanih kanala za zrak s debljinom od 0,5 mm i opsegom od 800, 1000 mm (100 m2 površine) | 0.36 | 2.890,74 | 172,91 | 63.63 |
7 | SPV-300-9066-1 | Pocinčani čelični kanali za zrak s debljinom od 0,5 mm (m2) | 38.5 | 9799 |
zaključak
Nadamo se da će naš materijal pomoći čitatelju da se orijentira u pripremi procjena. Kao i obično, u priloženom videozapisu možete pronaći dodatne informacije u ovom članku. Sretno!
